10月份以来,六冶东轻项目一线建设者们坚守岗位,全力以赴推进施工进度,圆满完成多项关键节点任务。目前,东轻航天航空特种铝合金锻造生产线改扩建项目、锻造主机设备基础项目、中厚板扩能三级时效炉项目及水浸探伤项目,均已基本达到合同要点要求。

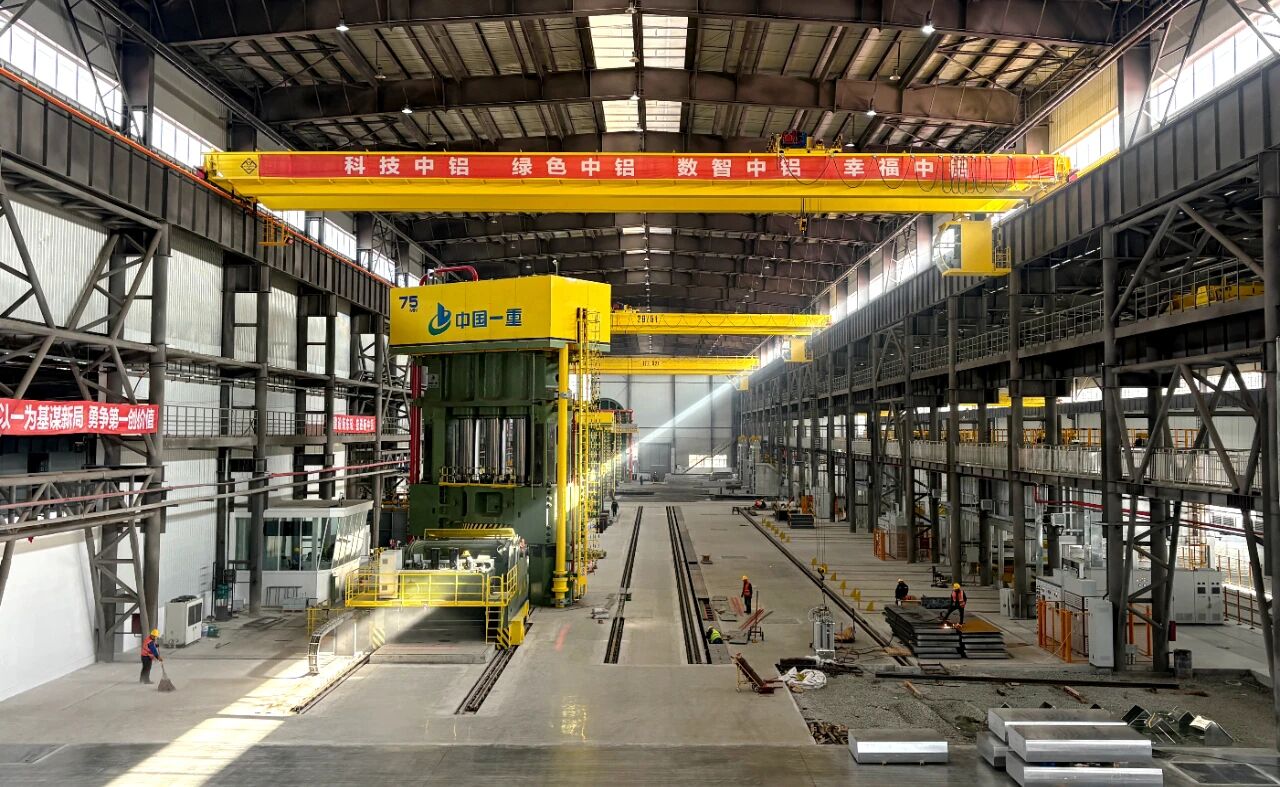

其中,锻造生产线改扩建项目主要工作任务已全部完成。当前,项目部正根据建设及使用单位要求,进行细致的查漏补缺与销项,并同步完善智慧厂房网络铺装、新增零星小基础及部分地面钢板铺装等收尾工作。
中厚板扩能三级时效炉项目进展顺利,已于8月30日正式交付安装单位开始设备安装。目前,项目部重点转向各种工辅房屋施工及配套管道安装。
水浸探伤项目合同约定主体工程于2025年10月22日具备交付条件。但由于设备提前到货,业主要求加快施工进度。项目部迅速响应,科学制定“双节攻坚”专项施工方案。国庆假期期间,全体施工人员坚守施工一线,在确保施工质量和安全的前提下,加班加点,全力冲刺,最终于10月8日提前完成业主方安排的施工任务,赢得了各方高度认可。目前,项目团队正抓紧进行设计变更新增的轨道及地坪施工工作。
东轻项目各关键节点的顺利实现,充分展现了六冶人精益求精的工匠精神和能打硬仗的优良作风,为项目圆满竣工奠定了坚实基础。
